截止到十月底,我項目部全部完成望城路的污水管道、雨水管道及給水管道,未篩分碎石全部填筑完成。規劃四路完成一側雨水污水,未篩分碎石計劃下月5日前填筑完成,規劃四路的給水由于天氣寒冷,暫時無法施工。
建新麗景項目暫時處于停工狀態,最好冬季安全措施,待來年恢復施工。

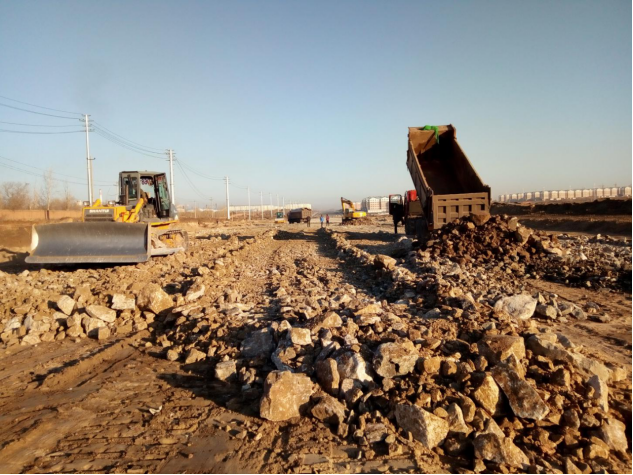

1、望城路及規劃四路未篩分碎石填筑合計19126m3

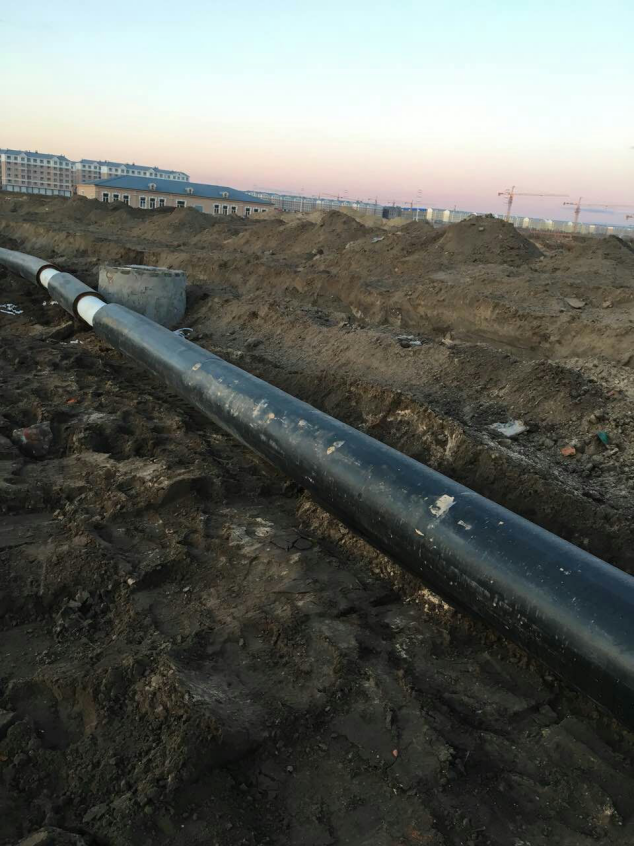

2、望城路完成給水管道施工138m

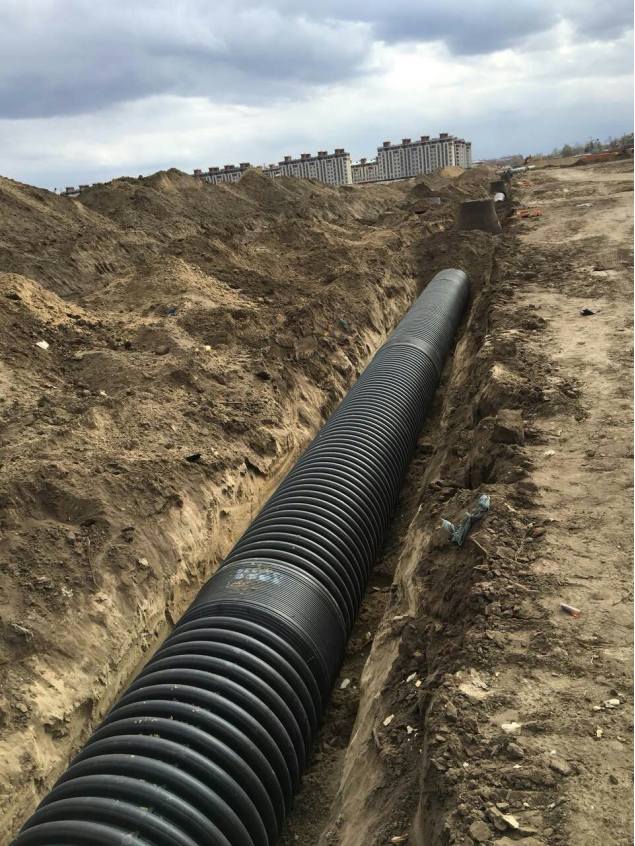

3、望城路規劃四路雨水管道1374m

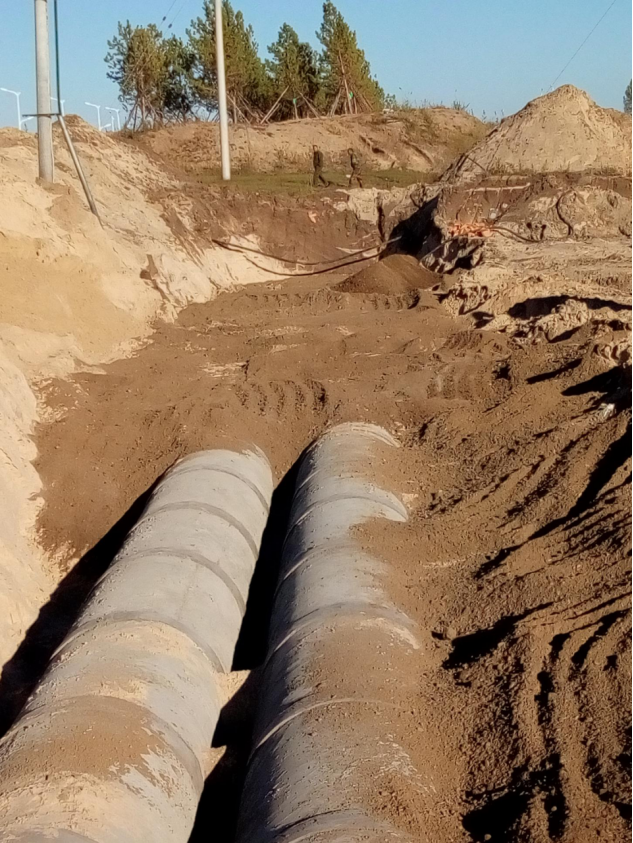

4、規劃四路φ1200過街管42m*2
